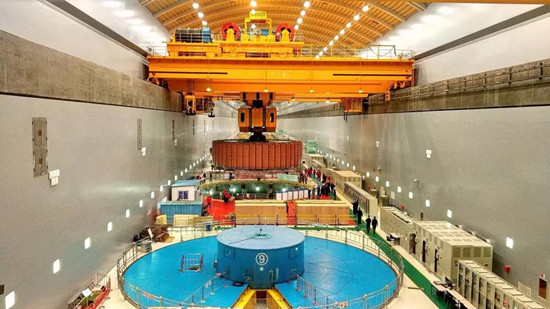

1月11日,溪洛渡水電站8號機組轉子起吊順利完成,為接下來的8號機組A修和定子專項檢修創造了良好條件。據悉,8號機組是溪洛渡電站投產發電以來的首臺A修機組,于2017年12月9日正式開始檢修,計劃檢修工期150天,期間將完成117個檢修項目、18個試驗項目以及57個預防性試驗項目。
2018-01-18 15:04 瀏覽:
1月11日,溪洛渡水電站8號機組轉子起吊順利完成,為接下來的8號機組A修和定子專項檢修創造了良好條件。據悉,8號機組是溪洛渡電站投產發電以來的首臺A修機組,于2017年12月9日正式開始檢修,計劃檢修工期150天,期間將完成117個檢修項目、18個試驗項目以及57個預防性試驗項目。
