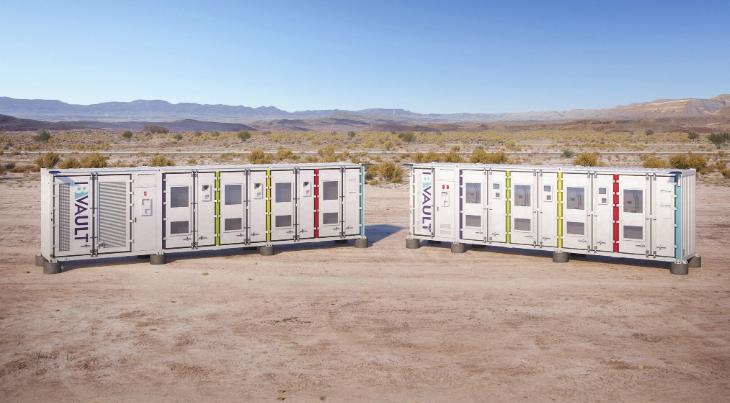

根據合作協議,Astor Enerji將向Energy Vault采購容量為2吉瓦時的B-VAULT電池儲能系統(BESS),用于安裝在羅馬尼亞的四個并網光伏項目中。今年4月,Astor Enerji在羅馬尼亞成立了全資子公司Astor RO Energy,并于隨后收購了三家當?shù)仄髽I(yè),這些企業持有總裝機容量達279兆瓦的太陽能項目。
作為合作的一部分,Astor Enerji將為Energy Vault位于美國、澳大利亞和歐洲的超過1吉瓦的電池儲能項目提供變壓器及高壓設備。Energy Vault指出,當前美國變壓器市場供應面臨顯著限制,平均交付周期已從約50周延長至127周。此項合作有助于Energy Vault從土耳其等地區獲取高質量設備,緩解供應鏈壓力。
變壓器是調節交流電壓的關鍵設備,廣泛應用于電力傳輸和分配環節。據伍德麥肯茲的研究顯示,自2019年以來,受清潔能源項目增長及老舊電網更新需求的推動,全球變壓器需求增長超過一倍。該機構預測,到2025年,美國電力變壓器供應缺口可能達到30%,配電變壓器缺口約為10%。預計今年美國80%的電力變壓器和約50%的配電變壓器將依賴進口。
